Ob der Asphalteinbau im Spätherbst und im Winterhalbjahr gelingt, hängt an einer Frage. Bleibt dem Mischgut genug Wärme, bis die Walzen die geforderte Dichte erreicht haben? Der Wetterbericht beantwortet das selten allein, denn Schichtdicke, Wind, Untergrund und Mischguttemperatur am Fertiger gehören zur Rechnung.
Warum der Asphalteinbau bei Kälte am Verdichtungsfenster hängt
Asphalt lässt sich nur verdichten, solange das Bindemittel ausreichend fließfähig ist. Konventionelles Mischgut verlässt das Mischwerk mit etwa 150 bis 180 Grad und wird bei rund 140 bis 160 Grad eingebaut. Unterhalb von ungefähr 70 bis 90 Grad bringen weitere Walzübergänge kaum noch Dichte, je nach Mischgutart und Schichtdicke. Dazwischen liegt das gesamte Verdichtungsfenster, und Kälte verengt es von zwei Seiten zugleich.
Nach oben gibt die frische Lage Wärme an die Luft ab, nach unten an den Untergrund. Wind tauscht die erwärmte Luftschicht über dem Belag fortlaufend gegen kalte aus und beschleunigt den Verlust an der Oberfläche spürbar. Ein über Nacht ausgekühlter Unterbau, den noch keine Sonne erwärmt hat, saugt zusätzlich von unten Wärme ab. Wer früh am Morgen beginnt, erwischt häufig beide Effekte gleichzeitig. Wie stark sie durchschlagen, hängt vor allem an der Dicke der Lage.
Schichtdicke bestimmt die verfügbare Zeit
Gemessen an der Oberfläche verliert eine frisch eingebaute Deckschicht von etwa 3 Zentimetern in den ersten 25 Minuten bei Lufttemperaturen zwischen 6 und 12 Grad und Wind rund 75 Grad, also etwa 3 Grad pro Minute. Bei einer Tragschicht von etwa 9 Zentimetern und Lufttemperaturen um 2 Grad sind es rund 50 Grad, bei einer Binderschicht von etwa 8 Zentimetern und 4 bis 10 Grad rund 30 Grad. Die Dicke wirkt überproportional. Rechenmodelle für Heißasphalt zeigen eine Abkühlzeit, die grob mit der Schichtdicke hoch 1,8 wächst, eine doppelt so dicke Lage verschafft der Walze also etwa die dreieinhalbfache Zeit. Das ist ein Modellwert und keine Zusage, doch er erklärt, warum eine dünne Deckschicht schon bei Temperaturen um 10 Grad unter Zeitdruck gerät, während dickere Lagen mehr Reserve haben. Frostschäden auf Autobahnen betrafen in einem strengen Winter vor allem offenporigen Asphalt mit rund 20 Prozent Hohlraumgehalt, meist als Ausbrüche an der Oberfläche. Wie übersetzt man das in eine Entscheidung am frühen Morgen?
Entscheidungshilfe für den Asphalteinbau nach Schichtdicke, Lufttemperatur und Wind
Feste Grenzwerte, die für jede Baustelle passen, gibt es nicht, weil Mischguttemperatur, Bindemittel und Unterlage mitspielen. Belastbar sind Größenordnungen aus Messungen und die Hinweise des Regelwerks. Verbindlich bleibt, was Ihr Leistungsverzeichnis und die Vertragsbedingungen festlegen.
- Lufttemperatur unter 10 °C oder starke Windabkühlung. Die Einbaubedingungen gelten als ungünstig, Herstell- und Einbautemperatur des Mischguts sollten dann nicht abgesenkt werden.
- Deckschicht um 3 cm. Oberflächenabkühlung von rund 3 °C pro Minute, das Verdichtungsfenster kann unter 10 Minuten liegen. Thermotransport, durchlaufender Fertiger und eng folgende Walzen sind hier besonders wichtig.
- Binderschicht um 8 cm bei 4 bis 10 °C Lufttemperatur. Oberflächenabkühlung von rund 1 °C pro Minute, das Fenster ist deutlich großzügiger.
- Tragschicht um 9 cm bei Lufttemperaturen um 2 °C. Oberflächenabkühlung von rund 2 °C pro Minute, auch dicke Lagen sind in Frostnähe nicht automatisch unkritisch.
- Transportzeit zwischen Verladung und Entladung über 45 Minuten. Herstelltemperatur um 5 Grad anheben, Transportzeiten über 60 Minuten möglichst vermeiden.
In der Praxis wird die Unterlage am häufigsten unterschätzt. Eine nasse oder gefrorene Unterlage entzieht dem Belag schnell Wärme, denn Wasser und Eis leiten Wärme deutlich besser ab als trockene Schichten. Außerdem bricht die Haftkleberemulsion bei Kälte langsamer, was den Schichtverbund gefährdet. Auch eine Lufttemperatur über 10 Grad schützt nicht vor Problemen, wenn Wind die Oberfläche abkühlt. Die Lufttemperatur allein taugt deshalb nicht als Abbruchkriterium. Was geschieht, wenn das Fenster trotzdem zu knapp ausfällt?
Risiken im Winterhalbjahr, wenn die Verdichtung zu spät kommt
Bleibt der Hohlraumgehalt zu hoch, dringt Wasser in den Belag ein. Gefriert es, sprengt es die Kornstruktur von innen, und die Folgen zeigen sich oft erst Monate später als Ausbrüche, Risse oder Spurrinnen, wenn die Ursache längst überbaut ist. Besonders gefährdet sind Nähte. Sie kühlen am Rand der Lage zuerst aus, und eine offene Naht ist ein Einlass für Wasser. Ebenso kritisch sind kalte Nester im Mischgut, wie sie häufig beim Lkw-Wechsel entstehen. Liegt die Oberflächentemperatur an solchen Stellen am Fertiger unter 100 Grad, leidet die Verformungsbeständigkeit, auch wenn der Mittelwert der Lage unauffällig wirkt. Auch feuchte Gesteinskörnung im Mischwerk gehört auf die Liste, weil sie sich nur mit hohem Energieeinsatz sauber trocknen und erhitzen lässt. Die Gegenmaßnahmen beginnen lange vor dem Fertiger, nämlich auf der Fahrt zwischen Mischwerk und Baustelle.
Transport und Abschiebetechnik sichern das Verdichtungsfenster
Moderne Walzentechnik, etwa mit Oszillation, verdichtet zügig und oberflächenschonend. Wärme, die vor dem Einbau verloren ging, bringt sie nicht zurück. Jedes Grad, das auf der Fahrt erhalten bleibt, verlängert deshalb das Fenster der Walze. Im Bundesfernstraßenbau sind Thermofahrzeuge seit 2015 vorgeschrieben, und für Winterbaustellen verdient diese Anforderung auch in kommunalen Ausschreibungen einen festen Platz.

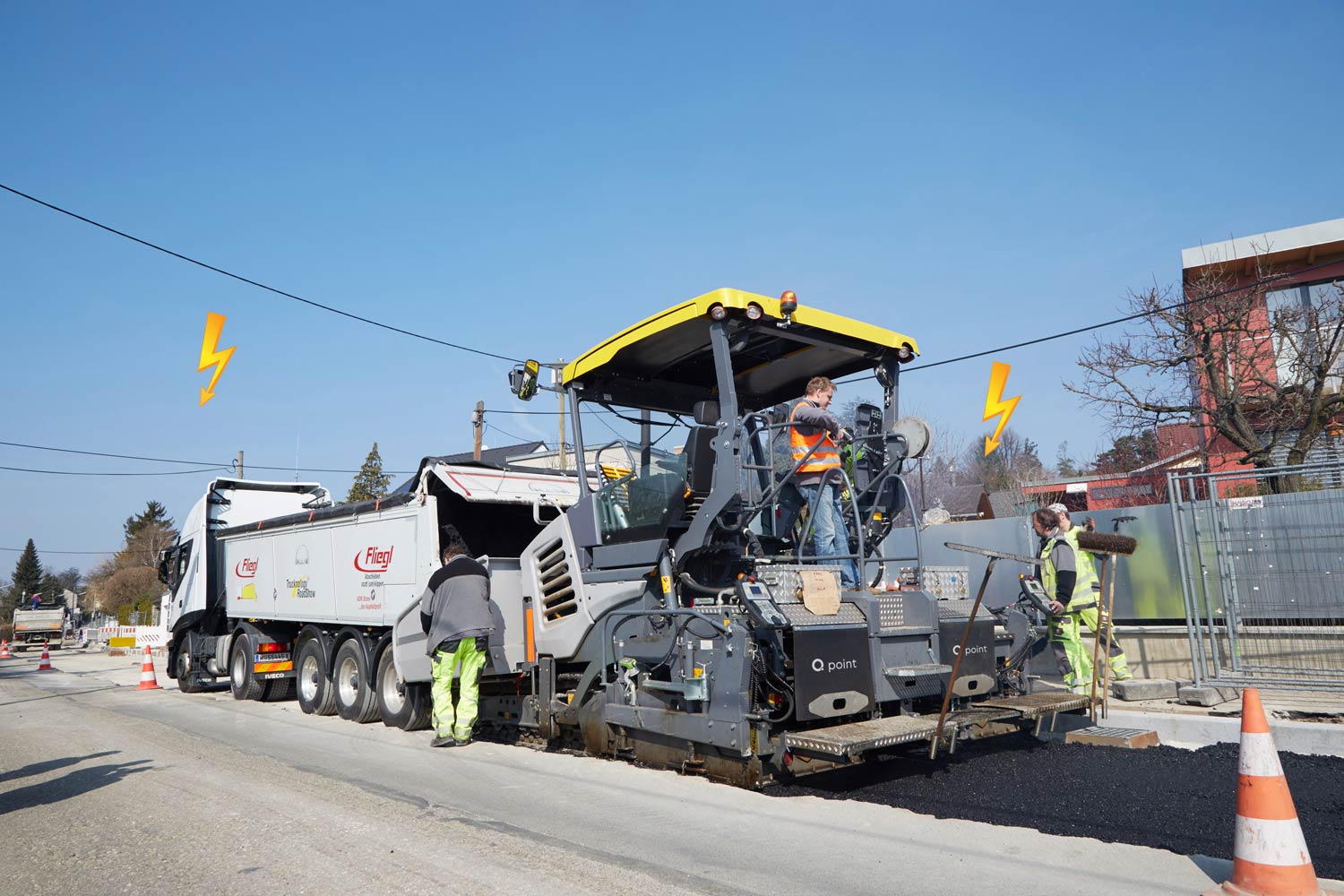

Der ASW Stone LKW Thermo von Fliegl Baukom ist dafür gebaut. Mulde, Boden, Front und Heck sind lückenlos mit Fliegl-Isotherm gedämmt, einem leichten Material, das im Dauereinsatz bis über 200 Grad temperaturstabil bleibt. Dazu kommt die Abschiebetechnik. Der Aufbau kippt nicht, sondern schiebt das Mischgut aus der Mulde, sodass es scheibchenweise und gleichmäßig an den Fertiger übergeben wird. Das verringert die Gefahr kalter Nester, und die Mulde wird auch bei klebrigen Sorten wie Splittmastix, offenporigem Asphalt oder PMA vollständig leer. Im Winter wiegt das schwerer als im Sommer, weil kalte Reste in der Mulde der nächsten Ladung Wärme entziehen. Mit dem optionalen Verdeck bleibt die Ladung bis zur Übergabe abgedeckt.
Eine Dämmung verzögert den Wärmeverlust, sie stoppt ihn nicht. Lange Fahrzeiten und Wartezeiten am Fertiger zehren die Reserve trotzdem auf. Wie viel der Transport am Ende nützt, entscheidet die Organisation der Kolonne.
Organisation der Kolonne beim Asphalteinbau im Winterhalbjahr
Die Zahl der Lkw richtet sich danach, dass der Fertiger ohne Stillstand läuft, und die Fahrzeit vom Mischwerk gehört in diese Rechnung. Das Mischgut sollte im oberen Bereich der zulässigen Temperaturspanne abgerufen werden, weil jede Minute Fahrt von diesem Vorrat zehrt. Die Walzen arbeiten dicht hinter dem Fertiger und in ausreichender Zahl, damit das Fenster vollständig genutzt wird. Die Mattentemperatur wird während der Verdichtung gemessen, und die verfügbare Zeit lässt sich vorab mit frei verfügbaren Programmen wie PaveCool oder MultiCool abschätzen. So fällt die Entscheidung nicht erst auf der Baustelle unter Zeitdruck.
Vergabestellen können das Risiko bereits in der Ausschreibung senken, indem sie Thermotransport, Temperaturmessung und ein klares Abbruchkriterium verbindlich fordern. Beim temperaturabgesenkten Mischgut ist der Spielraum noch enger, denn es startet mit 20 bis 30 Grad weniger Wärme. Unter 10 Grad Lufttemperatur und bei starker Windabkühlung sollte die Temperatur deshalb gar nicht erst abgesenkt werden. Warum das im Herbst besonders ins Gewicht fällt, beschreiben wir im Beitrag Warum der Einbau von TA-Asphalt im Herbst weniger Zeitpuffer lässt.
Fazit und nächster Schritt
Asphalteinbau bei Kälte ist weder verboten noch beliebig. Er bleibt eine Einzelfallentscheidung, die an Schichtdicke, Wind, Unterlage und Transportzeit hängt. Wer diese vier Größen vorab bewertet und den Transport mit gedämmten Abschiebefahrzeugen absichert, verschafft den Walzen die Zeit, die sie brauchen. Details zum ASW Stone LKW Thermo und zur Dämmung mit Fliegl-Isotherm finden Sie auf der Produktseite des ASW Stone LKW Thermo. Für Ihre Baustellen im Winterhalbjahr berät Sie das Team von Fliegl Baukom unter +49 8631 307-382 oder per E-Mail an baukom(at)fliegl.com.
